Stadio “Rigamonti-Ceppi”, partiti i lavori per la nuova cabina elettrica

Il cantiere è operativo da lunedì 29 dicembre. Affidamento diretto con ribasso dello 0,5%, importo finale di 167.807 euro. La durata prevista è di circa due mesi

Iniziati i lavori per la nuova cabina elettrica dello stadio "Rigamonti-Ceppi" BONACINA/LCN SPORT
Condividi questo articolo sui Social
Tempo di lettura 3 minuti

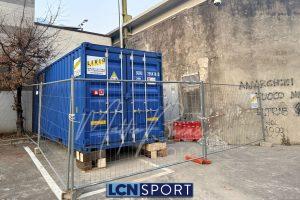

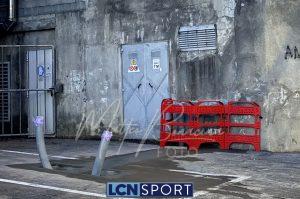

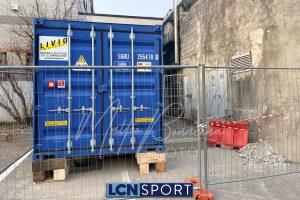

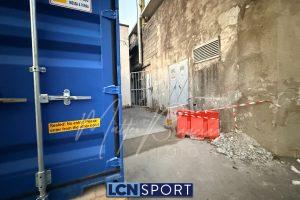

I lavori per la nuova cabina elettrica dello stadio “Rigamonti-Ceppi” sono ufficialmente partiti. Da lunedì 29 dicembre il cantiere è operativo nell’area tra la palestra Ghislanzoni Gal e la Curva Sud, come testimoniano le immagini che mostrano mezzi e personale della ditta Livio Impianti già all’opera. L’affidamento dei lavori all’azienda di Bosisio Parini è stato formalizzato martedì 24 dicembre con un’apposita determina dirigenziale firmata dall’architetto Alessandro Crippa, dirigente dell’Area 6 Territorio e Sviluppo del Comune di Lecco. La procedura, condotta attraverso la piattaforma Sintel, si è conclusa con l’aggiudicazione alla società lecchese che ha presentato l’unica offerta, con un ribasso dello 0,5% sull’importo base.

L’affidamento diretto dei lavori

L’importo finale dei lavori ammonta a 136.047,20 euro (rispetto ai 136.730,85 euro dell’importo base), oltre a 1.500 euro di oneri per la sicurezza non soggetti a ribasso e Iva al 22%. Il totale complessivo dell’affidamento è quindi di 167.807,58 euro, cifra che rientra nel quadro economico di 180.000 euro approvato dalla giunta comunale l’11 dicembre scorso. La ditta Livio Impianti, che già collabora abitualmente con il Comune di Lecco e la Calcio Lecco 1912 come fornitore di fiducia per interventi impiantistici, ha presentato l’offerta il 19 dicembre. La busta economica è stata aperta il 23 dicembre e lo stesso giorno è stata formulata la proposta di aggiudicazione da parte del responsabile unico del procedimento, l’ingegner Marta Liberali.

Due mesi per dire addio al generatore

Secondo quanto indicato nella richiesta di offerta, la durata dell’appalto è fissata in «60 giorni naturali e consecutivi dal verbale di consegna dei lavori». I lavori dovrebbero quindi concludersi entro la fine di febbraio 2026: lo stadio “Rigamonti-Ceppi” potrà finalmente dire addio al generatore diesel trentennale e garantire la piena funzionalità dell’impianto elettrico, prevenendo i cali di tensione che hanno più volte rischiato di compromettere lo svolgimento delle partite casalinghe del Lecco.

I lavori previsti nel dettaglio

Come già anticipato dal progetto approvato l’11 dicembre, l’intervento – riassunto schematicamente – comprende:

  • Fornitura e posa della cabina in container tecnico
  • Fornitura, posa e collegamento del quadro di media tensione
  • Fornitura, posa e collegamento del trasformatore MT/BT
  • Fornitura, posa e collegamento del quadro di bassa tensione
  • Posa di linee di alimentazione dei quadri elettrici esistenti
  • Adeguamento cablaggio ausiliari per la commutazione rete-gruppo
  • Realizzazione dell’impianto di terra

Il container sarà posizionato a soli 3 metri dalla cabina Enel esistente, soluzione che consentirà di minimizzare i costi e i tempi di collegamento alla rete elettrica.

La copertura finanziaria

Come stabilito dalla delibera di giunta, la copertura finanziaria dell’intervento è garantita dal bilancio di previsione 2025-2027, utilizzando fondi già stanziati dal capitolo 2323613 «Accantonamento riqualificazione impianti sportivi», finanziato con avanzo libero. Le risorse erano quindi già disponibili e non è stato necessario reperire nuovi fondi.
